Struktura podziału pracy (SPP) – Work Breakdown Structure (WBS)

Struktura podziału pracy (ang. Work Breakdown Structure – WBS) jest to hierarchiczna struktura, która umożliwia podział projektu na mniejsze, łatwiejsze do zarządzania części. WBS jest jednym z podstawowych narzędzi używanych w planowaniu projektów, które pomaga w organizowaniu i rozdzieleniu pracy na mniejsze, zarządzalne fragmenty, aby móc lepiej zarządzać czasem i zasobami.

Struktura podziału pracy składa się z drzewa, które przedstawiają kolejne poziomy detali projektu. Na szczycie drzewa znajduje się cały projekt, a następnie podzielony na mniejsze części, zazwyczaj na etapy lub fazy projektu. Każda z tych części może być dalej podzielona na bardziej szczegółowe podkategorie, aż do osiągnięcia najniższego poziomu zadań, które mogą być wykonane przez jedną osobę lub mały zespół.

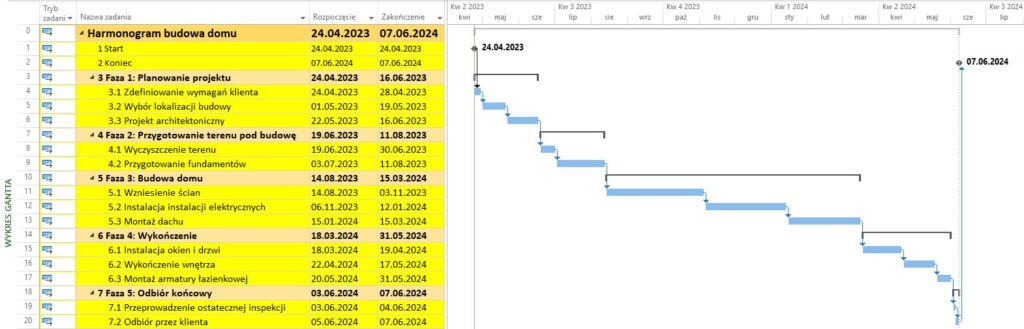

Przykład struktury podziału pracy dla projektu budowy domu:

  • Faza 1: Planowanie projektu
    • Zdefiniowanie wymagań klienta
    • Wybór lokalizacji budowy
    • Projekt architektoniczny
  • Faza 2: Przygotowanie terenu pod budowę
    • Wyczyszczenie terenu
    • Przygotowanie fundamentów
  • Faza 3: Budowa domu
    • Wzniesienie ścian
    • Instalacja instalacji elektrycznych
    • Montaż dachu
  • Faza 4: Wykończenie
    • Instalacja okien i drzwi
    • Wykończenie wnętrza
    • Montaż armatury łazienkowej
  • Faza 5: Odbiór końcowy
    • Przeprowadzenie ostatecznej inspekcji
    • Odbiór przez klienta

Jak widać na powyższym przykładzie, WBS pozwala na logiczne podzielenie projektu na mniejsze, zarządzalne części, co umożliwia lepszą organizację pracy, lepszą kontrolę postępu projektu oraz identyfikację poszczególnych etapów, w których możliwe są opóźnienia lub problemy.
