Harmonogram taktyczny to szczegółowy plan działań, który zawiera informacje na temat konkretnych działań i zadań wymaganych do osiągnięcia celów projektowych lub biznesowych. Jest to narzędzie planowania projektów, które pozwala na przypisanie zadań do konkretnych osób lub zespołów, określenie czasu wykonania tych zadań oraz ustalenie ich priorytetów.

Harmonogram taktyczny składa się z listy zadań i aktywności, które muszą zostać wykonane, aby projekt został zakończony zgodnie z wymaganiami. W harmonogramie taktycznym każde zadanie jest przypisane do konkretnej daty rozpoczęcia i zakończenia, co pozwala na śledzenie postępu projektu oraz wykrywanie opóźnień.

Harmonogram taktyczny jest często stosowany w zarządzaniu projektem, ponieważ umożliwia określenie harmonogramu działań na poziomie szczegółowym, co pozwala na lepsze planowanie i kontrolę nad projektem. Harmonogram taktyczny może być przygotowywany w różnych formatach, w zależności od potrzeb i preferencji projektu lub organizacji.

W skrócie, harmonogram taktyczny to szczegółowy plan działań, który pozwala na planowanie i monitorowanie postępów projektu oraz podejmowanie odpowiednich działań w przypadku opóźnień lub zmian w wymaganiach.

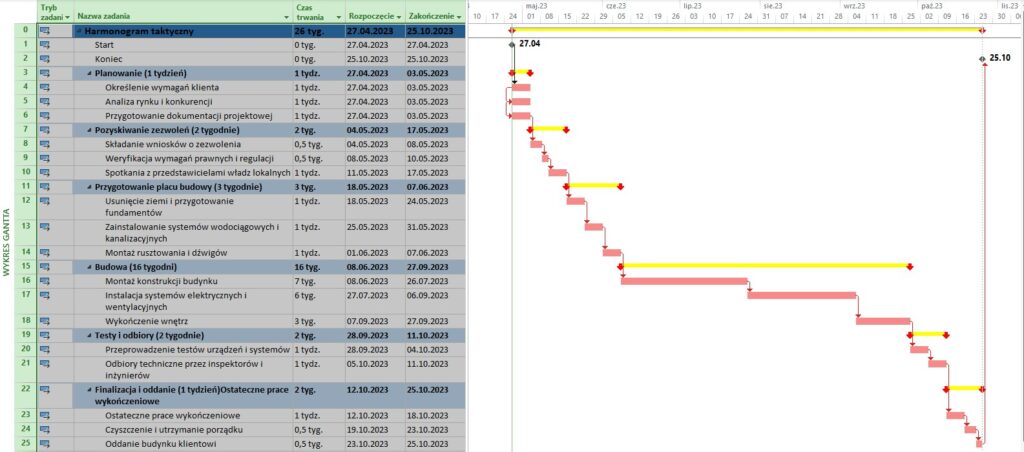

Oto przykładowy harmonogram taktyczny dla projektu budowlanego, który obejmuje etapy od planowania do zakończenia budowy:

  1. Planowanie (1 tydzień)
    • Określenie wymagań klienta
    • Analiza rynku i konkurencji
    • Przygotowanie dokumentacji projektowej
  2. Pozyskiwanie zezwoleń (2 tygodnie)
    • Składanie wniosków o zezwolenia
    • Weryfikacja wymagań prawnych i regulacji
    • Spotkania z przedstawicielami władz lokalnych
  3. Przygotowanie placu budowy (3 tygodnie)
    • Usunięcie ziemi i przygotowanie fundamentów
    • Zainstalowanie systemów wodociągowych i kanalizacyjnych
    • Montaż rusztowania i dźwigów
  4. Budowa (16 tygodni)
    • Montaż konstrukcji budynku
    • Instalacja systemów elektrycznych i wentylacyjnych
    • Wykończenie wnętrz
  5. Testy i odbiory (2 tygodnie)
    • Przeprowadzenie testów urządzeń i systemów
    • Odbiory techniczne przez inspektorów i inżynierów
  6. Finalizacja i oddanie (1 tydzień)
    • Ostateczne prace wykończeniowe
    • Czyszczenie i utrzymanie porządku
    • Oddanie budynku klientowi

Ten harmonogram przedstawia każde etapy projektu, przypisując im konkretną datę rozpoczęcia i zakończenia określa się czas trwania każdej z aktywności. Harmonogram taktyczny pozwala na śledzenie postępu projektu oraz umożliwia zarządzanie projektem w celu osiągnięcia celów projektowych.
